随着建筑行业的发展,深化设计已经成了建筑设计主流发展方向,本文就建筑施工中几个节点的深化设计进行阐述说明。
一、通用优化--墙垛、构造柱优化

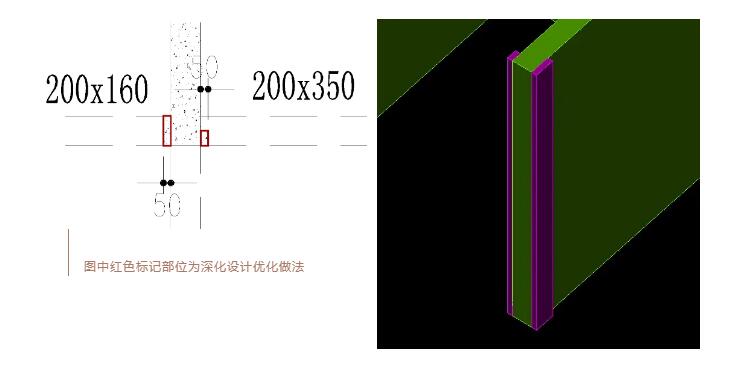

(1)墙垛、门垛
建筑≤300mm且与主体结构墙相连的墙垛(门窗、外立面、空调位墙垛)一次浇筑。
图中红色标记部位为深化设计优化做法

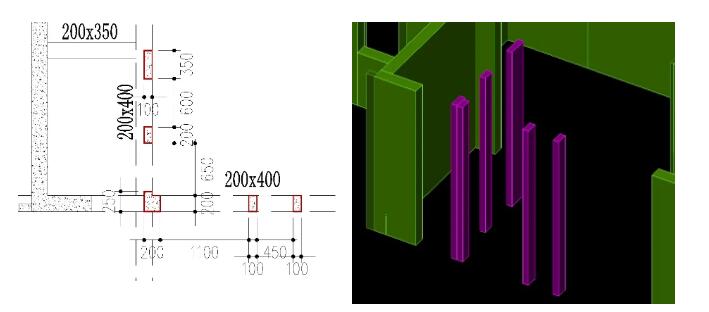

(2)构造柱
原设计图纸上布置的且不与一次结构墙相连的构造柱,可在铝模板施工时一次带出浇筑,但注意铝模板构造柱无法做马牙槎。
图中红色标记部位为深化设计优化做法

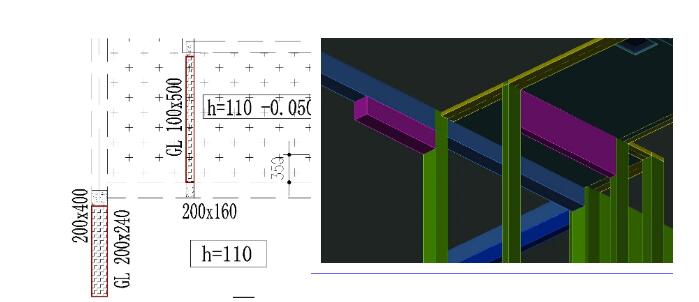

二、通用优化--墙梁锐角优化
优化前墙梁存在锐角,极难拆模,并且拆模效果很差。
为便于拆模,所有剪力墙及梁相交处锐角做平,宽度应≥200mm且保证至少一条边满足50模数,这样即便于拆模,又保证了模板标准率,同时还能防止损坏混凝土结构。
图中红色标记部位为深化设计优化做法
三、通用优化--下挂梁
1.过梁高度=层高-洞口高度-结构梁高(板厚)-装饰层厚度;尽最大可能使过梁高度满足50模数。
2.下挂梁的长度按照洞口的宽度两端各外伸100~250mm(根据现场实际情况或项目要求)。
3.外伸的下挂梁端部距墙边或梁边的距离≤600mm时,建议将下挂梁的端部拉通至墙或梁边。(≤400mm时必须拉通至墙边或梁边)
图中红色标记部位为深化设计优化做法
四、通用优化--狭小空间
狭小空间应保证合适大小,一般不小于300mm,如果狭小空间过小,铝模板将无法安拆。
狭小空间

凸窗外边如有“U”字形构造混凝土墙,此墙与凸窗上下飘板或梁围成一个五面封闭的狭小空间,需要进行优化,建议将此封闭狭小空间优化为全混凝土填充或部分混凝土填充,或其他材料填充,优化后封闭空间的尺寸需满足以下要求:净宽度不小于400mm,深化不大于600mm。方便现场施工及铝模拆除,防止破坏混凝土结构。
图中红色标记部位为深化设计优化做法

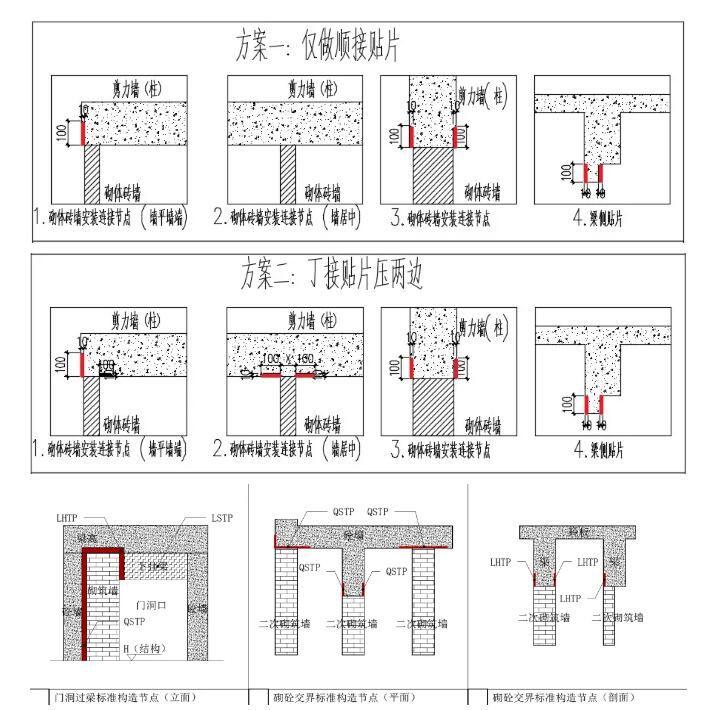

五、通用优化––砼墙与砌墙相接
项目要求免抹或薄抹灰时,砼墙与砌墙相接时,砼墙端头应设置免抹灰压槽。
项目要求免抹或薄抹灰时,砼墙与砌墙按T字型相接时,砼墙两边应设置免抹灰压槽。
图中红色标记部位为深化设计优化做法

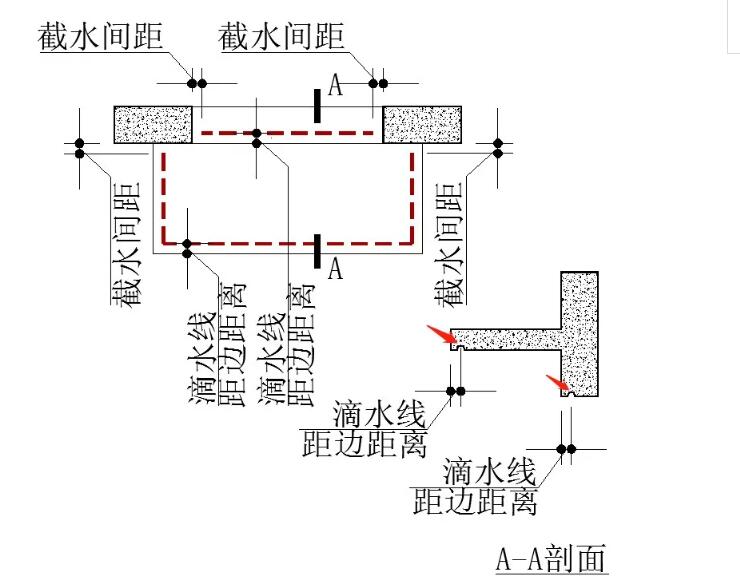

六、通用优化--滴水线
1.外墙不铺贴保温层的项目,在外挑窗台、窗楣(窗顶)、阳台、悬挑空调板等临空部位,为了简化后续施工工序,可在上述构件的边缘处优化滴水线,将滴水线在一次结构中直接带出。
2.滴水线为宽20mm,高15mm,半圆形铝型材;滴水线距结构外边沿25mm。
3.滴水线端部通常距边20mm 采取截断方式处理。
图中红色标记部位为深化设计优化做法

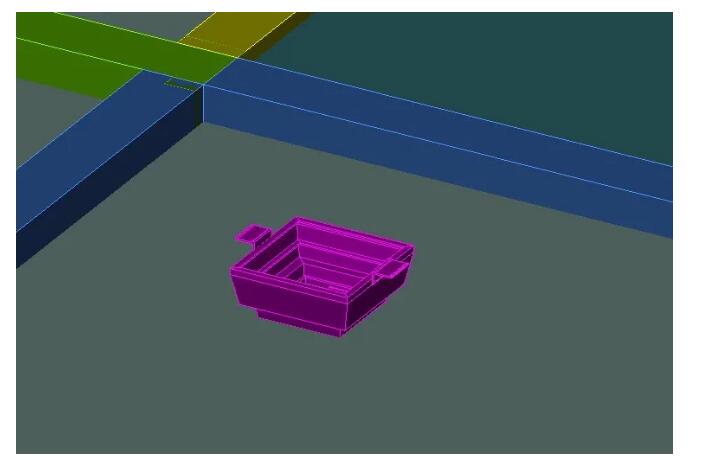

七、通用优化--水电井预留洞口
水电井预埋水电管有两种形式,一种是预留套管,一种是楼板预留洞口。
预留套管时,楼板无需留洞;预留洞时,铝模板进行设计。
深化时需注意,勿使两种方式同时出现于同一位置。
图中红色标记部位为深化设计优化做法

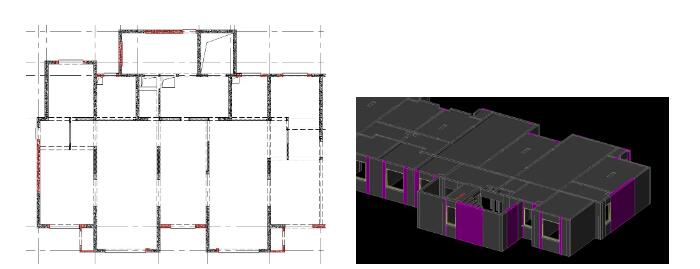

八、通用优化--外墙全砼
外墙范围内的后砌部分,包含二次结构墙、窗台等,可按照要求优化为全砼,简化后期施工工序,提高施工效率。
图中红色标记部位为深化设计优化做法
结语
在建筑施工中,通过深化设计图纸指导现场的施工,更合理地优化设计图纸内容,尽可能的避免施工过程中的返工现象,真正实现从技术上对工程质量的预控,从材料上对工程成本的预控。
